Thi Công Tường Lắp Ghép
.
LƯU Ý KHI THI CÔNG TƯỜNG BÊ TÔNG NHẸ
- DỤNG CỤ THI CÔNG CHO 1 ĐỘI: (1 Thợ - 3 Phụ)
- Thước cuộn (2 cái – 1 cái thợ lắp, 1 cái thợ cắt tấm), thước nhôm, thước thủy, Dây dọi, thước Laze (nếu có), máy hàn (nếu thi công kết cấu thép)
- Máy cắt cầm tay gắn lưỡi cắt gạch cho thợ lắp, 1 máy cắt lưỡi lớn cho thợ cắt tấm (máy nhỏ phải cắt 2 mặt sẽ mất thời gian hơn).
- Sắt tròn D8 không gân cắt đoạn 25cm (1 tấm dùng 2 đoạn)
- Máy khoan bê tông đầu gài (Công ty sẽ tặng mũi khoan khi kỹ thuật đến hướng dẫn)
- Búa cao su (canh chỉnh tấm), búa sắt 3-5kg (đóng râu sắt).
- Bình phun tưới cây (2 lít) hoặc chai nước suối 1.5L đục 1 lỗ để xịt ẩm khi cắt tấm.
- Miếng nhựa trét bê (4 miếng) để trét vữa keo lắp tấm và trám trít, Bay xây, Dẻ lau để làm ẩm ron khi lắp và khi trám ron, 1 Xô đựng nước và 1 Xô đựng keo chuyên dụng.
- Xe đẩy để di chuyển tấm (Có thể hàn khung sắt lắp 4 bánh xe đơn giản)
- Dàn giáo để đứng lắp tấm, Tời vận chuyển tấm (Nếu thi công nhà có lầu).
- Cánh khuấy (Trộn keo chuyên dụng)
- CÁCH THI CÔNG:

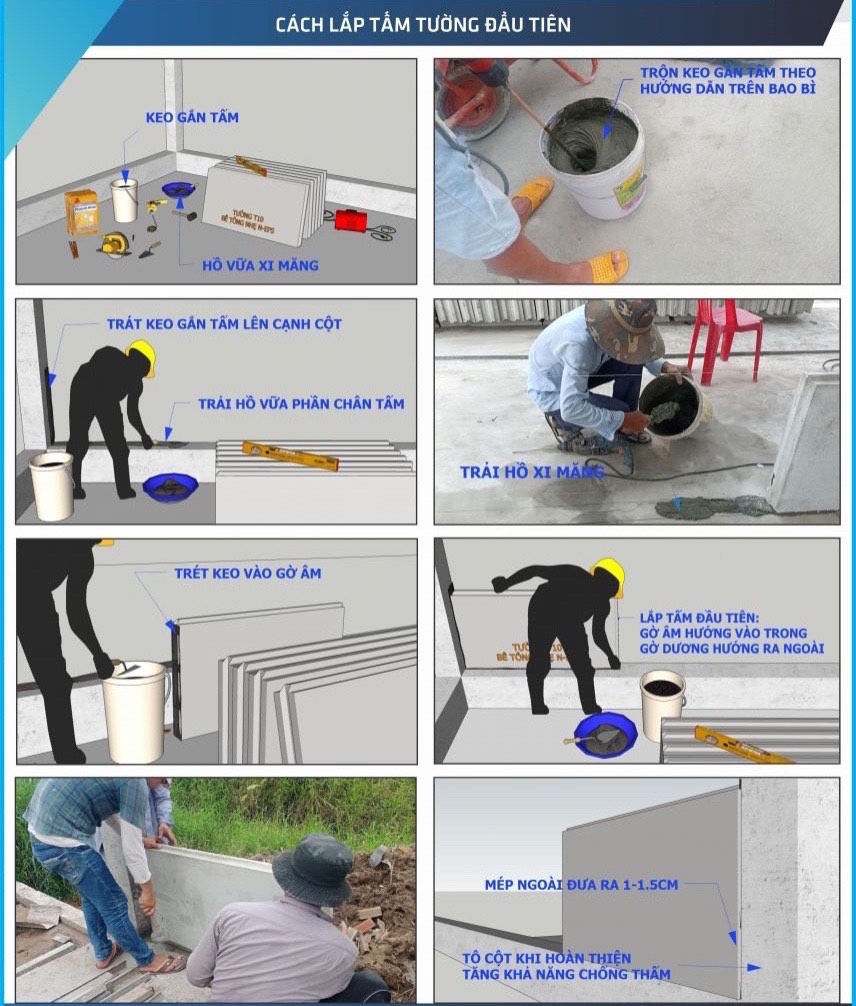

- Trước khi thi công Tấm đầu tiền cần phải làm sạch bề mặt nền (vị trí lắp tường)
- Dùng Xe đẩy di chuyển / khiêng tay tấm đến vị trí lắp.
- Xịt ẩm chân tường và dùng Vữa hồ để xây lắp toàn bộ hàng chân tường. Các vị trí liên kết tấm với tấm thì dùng Dẻ lau ướt các cạnh ngàm âm dương trước khi trét vữa.
- Đưa tấm đầu tiên vào vị trí và dùng Dây dọi, thước thủy, búa cao su để gõ canh chỉnh tấm.
- Sau khi tấm đầu tiên canh chỉnh xong thì 1 người giữ tấm, 1 người còn lại dùng máy khoan bê tông đầu gài gắn mũi D8 (Kỹ thuật sẽ cung cấp mũi D8 khi hướng dẫn) để khoan chéo góc vào 2 vị trí mà kỹ thuật viên hướng dẫn. Khi rút mũi khoan nên kéo bụi theo ra khỏi lỗ.
- Tiếp đến, lấy sắt D8 phết keo chuyên dụng và đóng chặt vào vị trí vừa khoan. Lưu ý các râu sắt phải đều được phết keo khi đóng.
- Sau khi đóng sắt cố định thì kiểm tra bề mặt tường lại bằng thước thủy, thước nhôm trước khi lắp tấm tiếp theo.
- Tương tự, lắp các tấm tiếp theo theo chiều ngàm âm dương. Mạch liên kết phải no vữa và đạt 8-10mm. Khi canh chỉnh nếu cần dùng lực mạnh hơn thì kê miếng ván gỗ và dùng búa sắt để nêm chặt theo ý muốn.
- Thợ chính Lắp tấm xong, thợ phụ rảnh việc thì lấy Dẻ lau thấm nước lau qua mối nối 2 bề mặt tường rồi trám trít keo vữa vào các mối nối ngay. Tránh để vữa keo khô rồi mới trám, như vậy lúc sau dễ bị răn nứt và không hiệu quả.
- Vị trí nào có cửa thì gác đà thép hộp 5x10 (1.8-2mm) / đổ đà / gác đà bê tông rồi lắp tấm trên sau.
- Vị trí nào thi công điện nước âm tường thì dùng máy cắt rồi đục ra. Tránh tác động mạnh khi mối nối tường chưa khô hoàn toàn. Lau ẩm và trám lại bằng vữa chuyên dụng. Vị trí nào đục quá lớn thì phải sử dụng thêm lưới thủy tinh dán đè miết vữa cho dính.
- Tường bê tông nhẹ không cần tô. Khi hoàn thiện bề mặt tường thì sử dụng bột bả Skimcoat gốc xi măng để làm phẳng trước khi sơn thay cho bột bê Mastic thông thường (không phải gốc xi măng). Độ dày Skimcoat khi hoàn thiện 3-5mm. Vì là gốc xi măng nên khi sử dụng thợ bê phải tưới ướt, tưới ẩm tường để tăng độ bám dính.
- Trường hợp ốp gạch cũng tương tự, liên quan gốc xi măng phải tưới ẩm và ốp gạch thì nên dùng keo dán gạch.
Qua bài viết này, chúng tôi gửi trước thông tin đến quý khách hàng về các lưu ý để chuẩn bị trước khi kỹ thuật viên của Công ty đến hướng dẫn thi công. Liên hệ Hotline để được tư vấn và hỗ trợ.
XEM HƯỚNG DẪN THI CÔNG SÀN LẮP GHÉP TẠI: http://betongeps.com/huong-dan
